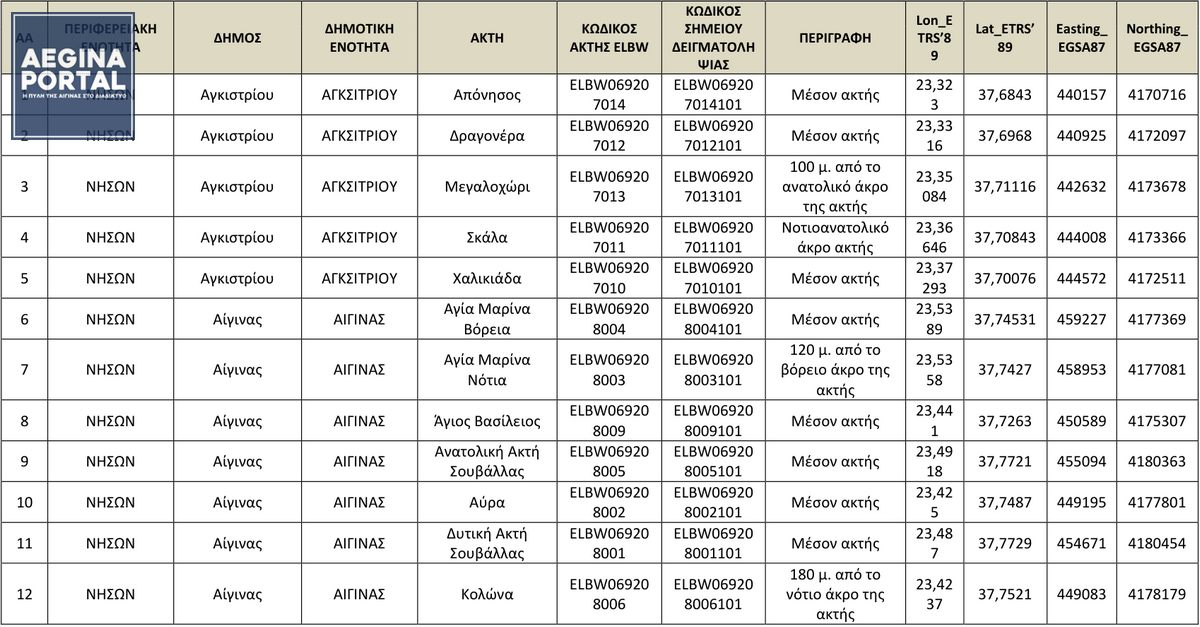

Υπογράφηκε η Πράξη για την αποκατάσταση πέντε τμημάτων οδικού δικτύου ύψους ενός 1 εκατ. ευρώ.

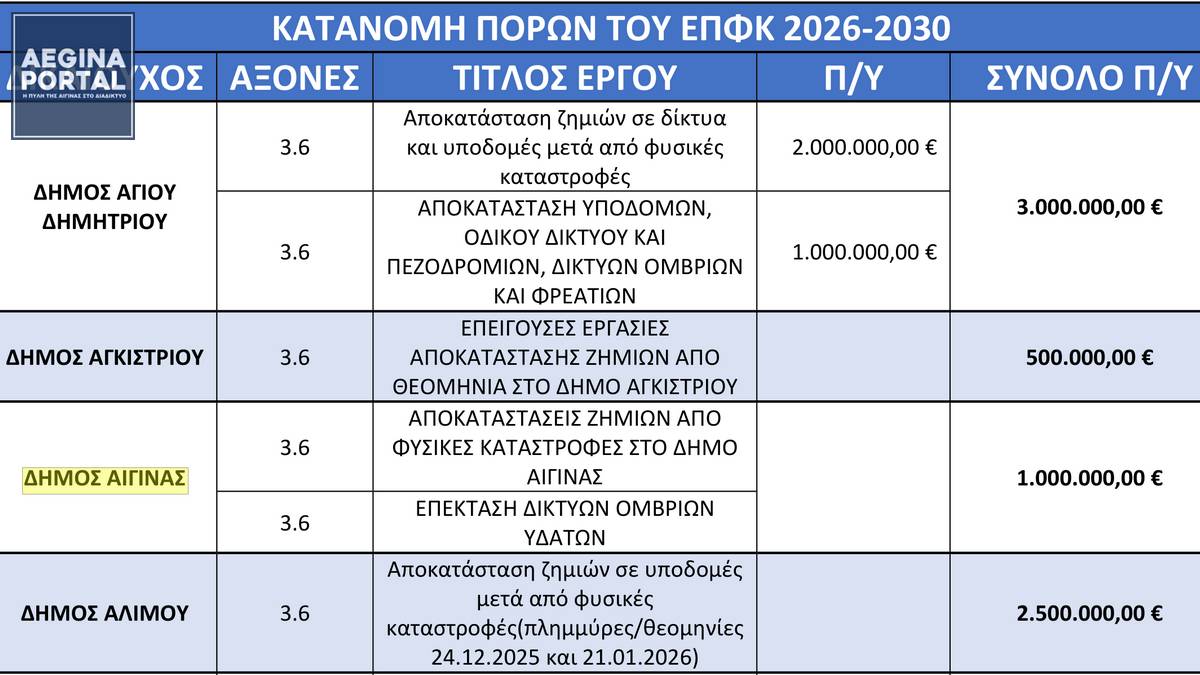

Εντάχθηκε στο Ειδικό Πρόγραμμα Αντιμετώπισης και Αποκατάστασης Φυσικών Καταστροφών 2026-2030 το έργο του Δήμου Αίγινας, που αφορά πέντε τμήματα του δημοτικού οδικού δικτύου, συνολικού μήκους περίπου 4,8 χιλιομέτρων, καθώς και έργα απορροής ομβρίων στην Αγία Μαρίνα.

Από το Ενημερωτικό Δελτίο, στο Aegina Portal Talk Radio

Την ένταξη του έργου «Αποκατάσταση ζημιών σε δίκτυα και υποδομές μετά από φυσικές καταστροφές στο Δήμο Αίγινας», συνολικού προϋπολογισμού 1.000.000 ευρώ, στο Ειδικό Πρόγραμμα Αντιμετώπισης και Αποκατάστασης Φυσικών Καταστροφών 2026-2030, αποφάσισε ο Περιφερειάρχης Αττικής Νίκος Χαρδαλιάς.

Η σχετική απόφαση υπογράφηκε στις 25 Νοεμβρίου 2026 και προβλέπει τη χρηματοδότηση του έργου εξ ολοκλήρου από το Πρόγραμμα Δημοσίων Επενδύσεων, χωρίς ιδιωτική συμμετοχή. Δικαιούχος της χρηματοδότησης είναι ο Δήμος Αίγινας, ενώ το έργο έχει ενταχθεί στον άξονα προτεραιότητας «Αποκατάσταση υποδομών από φυσικές καταστροφές».

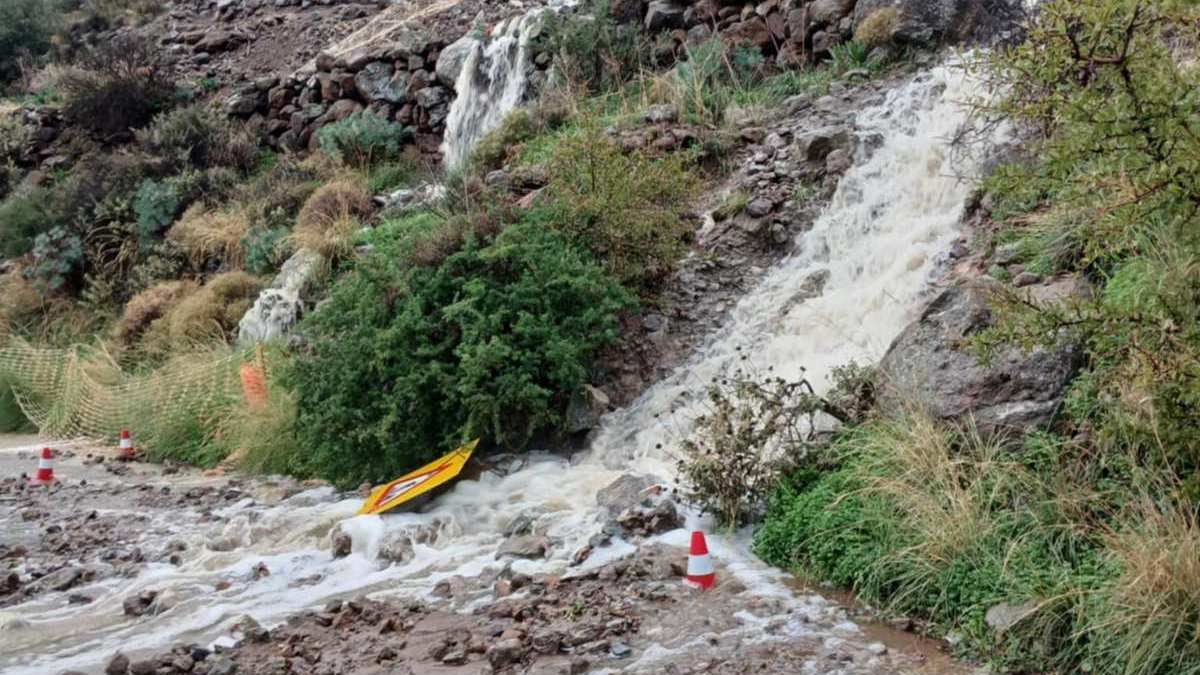

Οι ζημιές από τη θεομηνία Daniel

Σύμφωνα με το τεχνικό δελτίο της πράξης, το έργο αφορά την αποκατάσταση ζημιών που προκλήθηκαν στο οδικό δίκτυο και στις συναφείς υποδομές του Δήμου Αίγινας από τη θεομηνία Daniel, η οποία έπληξε το νησί στις 5 και 6 Σεπτεμβρίου.

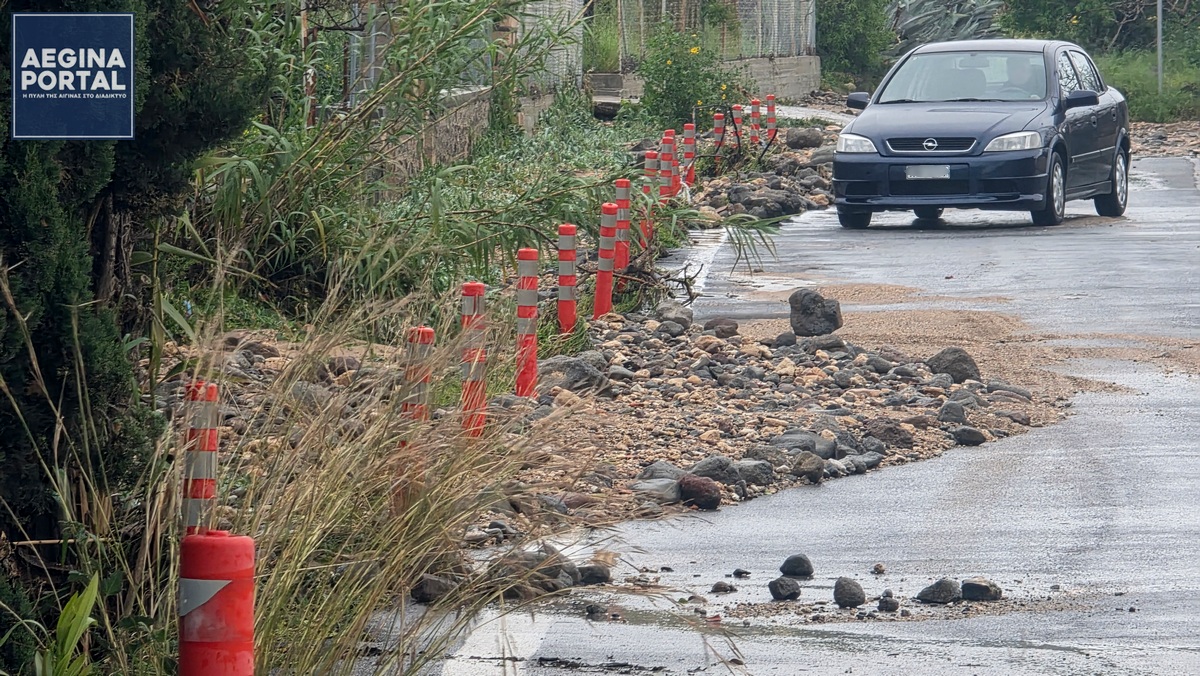

Κατά την αυτοψία που πραγματοποίησε η Τεχνική Υπηρεσία του Δήμου στις πέντε Δημοτικές Κοινότητες, Αίγινας, Κυψέλης, Βαθέος, Μεσαγρού και Πέρδικας, διαπιστώθηκαν εκτεταμένες βλάβες τόσο στο κύριο όσο και στο περιφερειακό και βοηθητικό οδικό δίκτυο.

Οι ζημιές περιλαμβάνουν ρηγματώσεις, παραμορφώσεις και αποσαθρώσεις οδοστρωμάτων, σοβαρές λακκούβες, ρωγμές στα άκρα των δρόμων, καθώς και υποσκαφή τεχνικών οχετών στις εξόδους ρεμάτων, εξαιτίας της αδυναμίας τους να παραλάβουν την πλημμυρική παροχή.

Παρεμβάσεις σε 4,8 χιλιόμετρα οδικού δικτύου

Το φυσικό αντικείμενο του έργου περιλαμβάνει την αποκατάσταση πέντε τμημάτων του δημοτικού οδικού δικτύου, σύμφωνα με την οριστική μελέτη 50/2026.

Οι παρεμβάσεις θα καλύψουν συνολικό μήκος οδοστρώματος περίπου 4,8 χιλιομέτρων και επιφάνεια περίπου 29.000 τετραγωνικών μέτρων.

Οι εργασίες προβλέπουν, μεταξύ άλλων:

  • Αποξήλωση των φθαρμένων ασφαλτοταπήτων σε ποσοστό περίπου 10% της επιφάνειας και φρεζάρισμα του υπόλοιπου 90%.
  • Κατασκευή νέας ασφαλτικής ισοπεδωτικής στρώσης και στρώσης κυκλοφορίας πάχους 5 εκατοστών, σε μέσο πλάτος 6 μέτρων.
  • Διαμόρφωση και αποκατάσταση των ερεισμάτων των δρόμων.
  • Ολοκλήρωση της οριζόντιας διαγράμμισης, με διαγράμμιση άξονα και οριογραμμών.
  • Τοποθέτηση κατακόρυφης σήμανσης και στηθαίων ασφαλείας όπου προβλέπεται.
  • Ανακατασκευή τεχνικών οχετών που έχουν υποστεί υποσκαφή στις εξόδους ρεμάτων.
  • Αποκατάσταση τσιμεντοδρόμων και μη συνεκτικών οδοστρωμάτων στα σημεία παρέμβασης.

Νέος αγωγός ομβρίων στην Αγία Μαρίνα

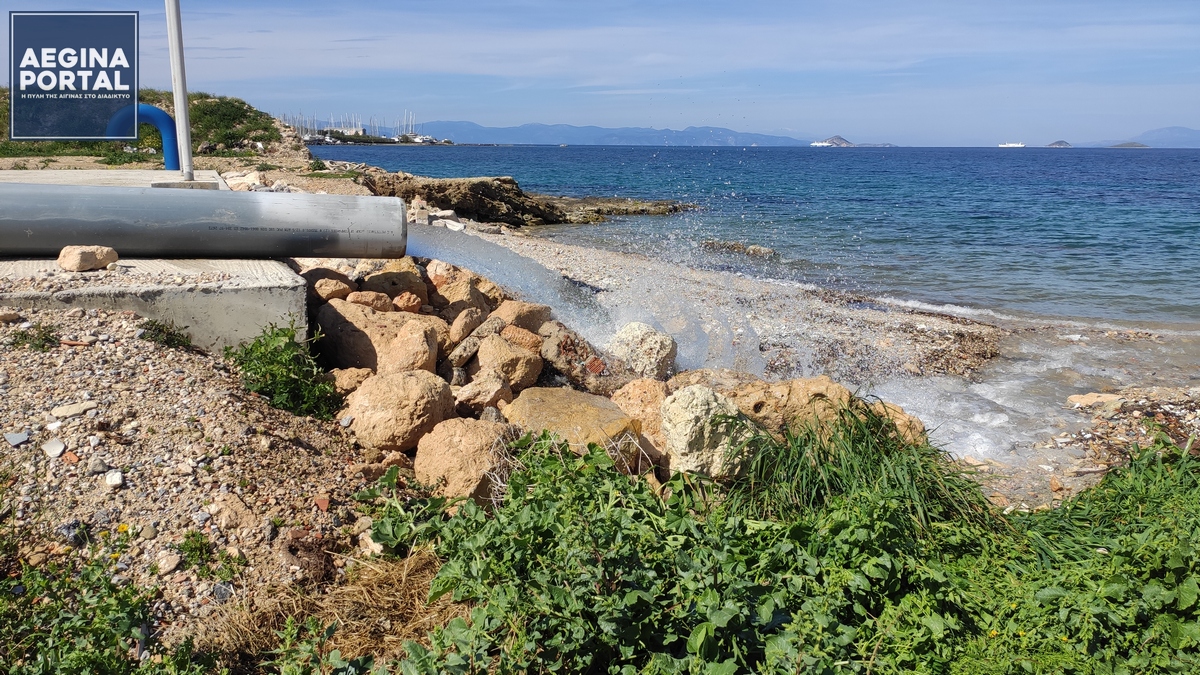

Σημαντικό μέρος του έργου αφορά και την κατασκευή νέου αγωγού συλλογής ομβρίων στην περιοχή της Αγίας Μαρίνας, στην Αίγινα.

Ο αγωγός θα έχει μήκος 127,17 μέτρα και θα συνοδεύεται από φρεάτια υδροσυλλογής και επίσκεψης, καθώς και από τις απαραίτητες χωματουργικές και τεχνικές εργασίες.

Η παρέμβαση αυτή εντάσσεται στο συνολικό πλαίσιο αποκατάστασης των υποδομών που επλήγησαν από τα έντονα πλημμυρικά φαινόμενα.

Το χρονοδιάγραμμα υλοποίησης

Σύμφωνα με την απόφαση ένταξης, ως ημερομηνία έναρξης της πράξης ορίζεται η 15η Ιανουαρίου 2027, ενώ η ολοκλήρωσή της προβλέπεται έως τις 31 Δεκεμβρίου 2030.

Παράλληλα, ο Δήμος Αίγινας θα πρέπει να έχει αναλάβει τις νομικές δεσμεύσεις για όλα τα υποέργα έως τις 18 Μαρτίου 2028.

Φωτογραφία από το αρχείο του Aegina Portal.

Σχετική ειδησεογραφία

Ένα εκατομμύριο ευρώ για την αποκατάσταση δρόμων και υποδομών, σε περιοχές της Αγίας Μαρίνας, βόρεια αυτής και του Μεσαγρού.  13 Νοεμβρίου 2026

Χωρίς πλοία σήμερα η Αίγινα λόγω της 24ωρης απεργίας των ναυτεργατών.

Χωρίς πλοία σήμερα η Αίγινα λόγω της 24ωρης απεργίας των ναυτεργατών.

Χωρίς ακτοπλοϊκή σύνδεση παραμένει σήμερα, Τετάρτη 25 Νοεμβρίου 2026, η Αίγινα, καθώς ανεστάλησαν όλα τα προγραμματισμένα δρομολόγια προς και από το νησί, στο πλαίσιο της 24ωρης απεργίας των ναυτεργατικών σωματείων.

Το λιμάνι της Αίγινας παρέμεινε χωρίς επιβατική και εμπορευματική κίνηση, καθώς τα πλοία παρέμειναν δεμένα.

Στο επίκεντρο των διεκδικήσεων των ναυτεργατών βρίσκονται οι ουσιαστικές μισθολογικές αυξήσεις, η ανανέωση των Συλλογικών Συμβάσεων Εργασίας με αύξηση 12%, η καθιέρωση του 7ωρου, του 5ήμερου και του 35ωρου, καθώς και η ενίσχυση των μέτρων υγείας και ασφάλειας στα πλοία.

Παράλληλα, η ΠΕΜΕΝ θέτει ως βασικά αιτήματα την προστασία του εισοδήματος των εργαζομένων από την ακρίβεια και την ενεργειακή φτώχεια, την κατάργηση αντεργατικών διατάξεων και τη διασφάλιση των δικαιωμάτων των ναυτικών που εργάζονται σε θαλάσσιες περιοχές όπου βρίσκονται σε εξέλιξη πολεμικές συγκρούσεις.

Ιδιαίτερη έμφαση δίνεται στην προστασία των πληρωμάτων, με αιτήματα για τον ασφαλή επαναπατρισμό ναυτεργατών από εμπόλεμες περιοχές, χωρίς οικονομικές ή εργασιακές επιπτώσεις, καθώς και για τον τερματισμό της μεταφοράς πολεμικού υλικού από εμπορικά πλοία.

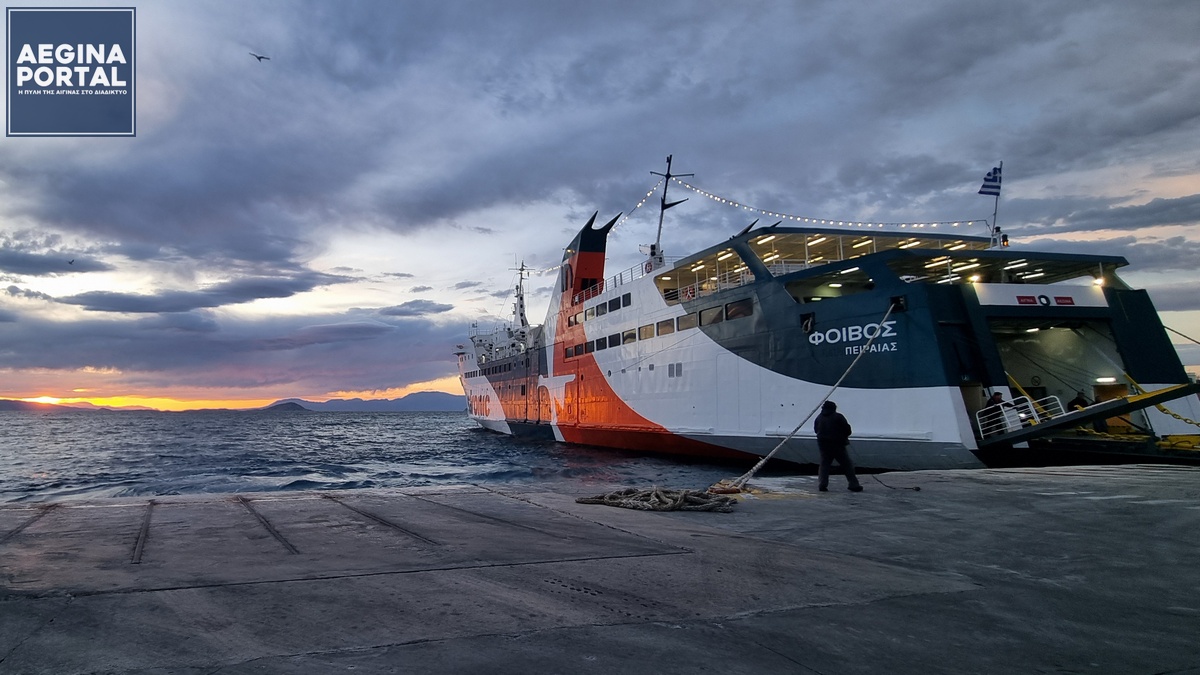

Παρατάσεις στις ημερομηνίες παράδοσης του υποθαλάσσιου αγωγού και στην αποστολή του φακέλου υπηρεσιών ύδατος στην ΕΥΔΑΠ.

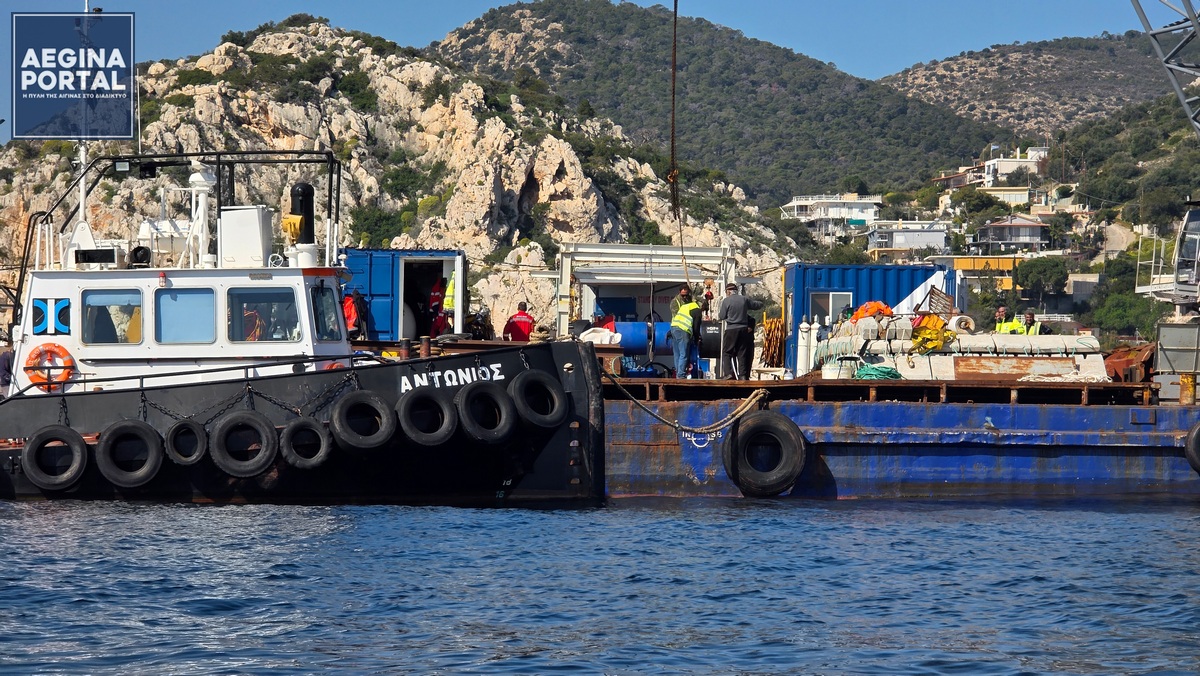

Η παράταση της προθεσμίας παράδοσης του υποθαλάσσιου αγωγού ύδρευσης της Αίγινας, καθώς και η πορεία της διαδικασίας μεταφοράς της υπηρεσίας ύδρευσης στην ΕΥΔΑΠ, βρέθηκαν μεταξύ των θεμάτων που συζητήθηκαν στη συνεδρίαση της Δημοτικής Επιτροπής, την Τρίτη 24 Νοεμβρίου 2026.

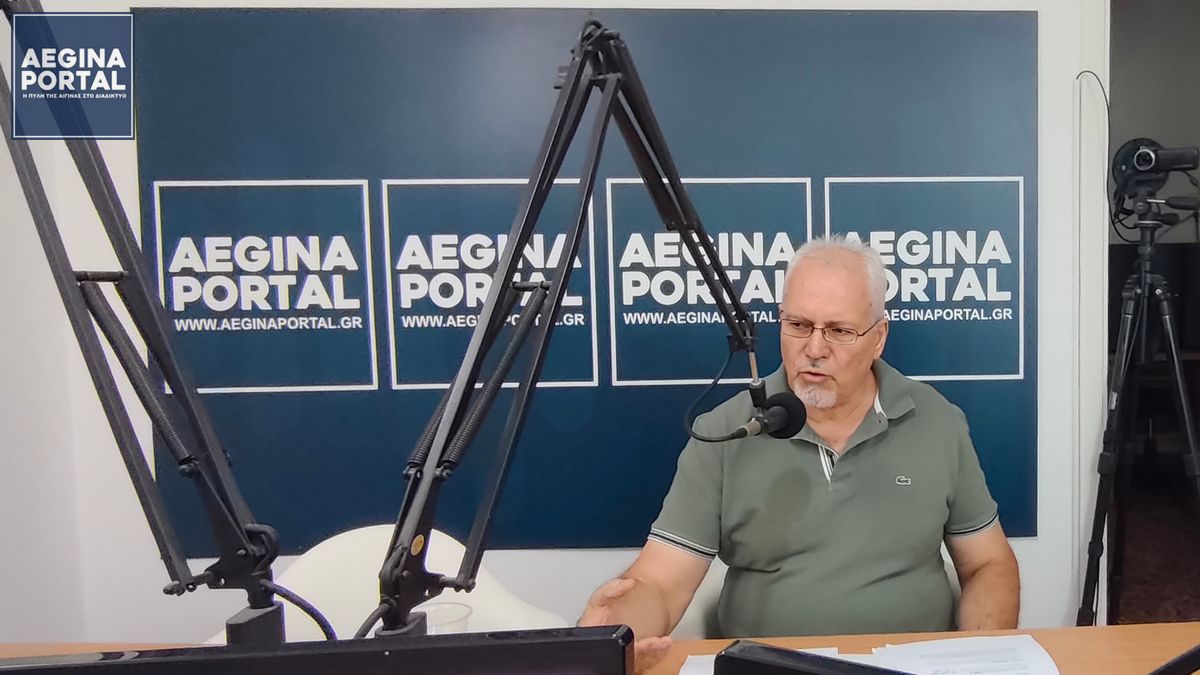

Από το Ενημερωτικό Δελτίο, στο Aegina Portal Talk Radio

Απαντώντας σε ερώτηση της κ. Σίλας Αλεξίου σχετικά με την ημερομηνία παράδοσης του αγωγού στις 6 Δεκεμβρίου 2026, ο δήμαρχος κ. Γιάννης Ζορμπάς ανέφερε ότι είχε πληροφορηθεί πως δόθηκε παράταση από τη Δημοτική Επιτροπή της Περιφέρειας Αττικής. Όπως διευκρίνισε, ωστόσο, ο Δήμος δεν είχε ακόμη λάβει τη σχετική επίσημη αλληλογραφία και ο ίδιος δεν γνώριζε μέχρι πότε μεταφέρεται η προθεσμία.

«Τηλεφωνικά μας το είπαν ότι παρατάθηκε ο χρόνος παράδοσης. Από εκεί και πέρα περιμένουμε τη σχετική αλληλογραφία», ανέφερε χαρακτηριστικά, απαντώντας σε σχετική ερώτηση για το χρονικό διάστημα της παράτασης.

Η λειτουργία και η συντήρηση του αγωγού

Στην ίδια συζήτηση, ο δήμαρχος αναφέρθηκε και στις ενέργειες του Δήμου για τη λειτουργία και τη συντήρηση του υποθαλάσσιου αγωγού.

Όπως είπε, έχει ξεκινήσει διαδικασία για την ανάθεση των σχετικών υπηρεσιών σε εξωτερικό συνεργάτη, ενώ ο Δήμος προετοιμάζει το σχετικό τεύχος προδιαγραφών. Παράλληλα, ανέφερε ότι ο Δήμος είχε απευθυνθεί εγγράφως στην Περιφέρεια Αττικής ζητώντας την παράταση της υφιστάμενης υπηρεσίας που παρέχεται από την εταιρεία του κ. Κωνσταντινίδη, αναδόχου της κατασκευής του υποθαλάσσιου αγωγού, λαμβάνοντας προφορικά αρνητική απάντηση.

Η διαδικασία μεταφοράς της υπηρεσίας ύδρευσης στην ΕΥΔΑΠ

Ξεχωριστή αναφορά έγινε στην προθεσμία που αφορά τη διαδικασία μεταφοράς της υπηρεσίας ύδρευσης στην ΕΥΔΑΠ.

Υπενθυμίζεται ότι σύμφωνα με τον Ν. 5325/2026, ΦΕΚ Α΄ 122/31.07.2026 και με αφετηρία τη δημοσίευση του νόμου, στις 31 Ιουλίου 2026, προέκυπταν οι εξής προθεσμίες:

ΠροθεσμίαΗμερομηνίαΤι αφορά
3 μήνες 31 Οκτωβρίου 2026 Αποστολή πλήρους φακέλου από τον πάροχο υπηρεσιών ύδατος στην ΕΥΔΑΠ
9 μήνες 30 Απριλίου 2027 Σύνταξη έκθεσης ελέγχου και αποτίμησης
12 μήνες 31 Ιουλίου 2027 Ολοκλήρωση της διαδικασίας ειδικής διαδοχής και μεταφοράς
Έως 36 μήνες 31 Ιουλίου 2029 Ανώτατο χρονικό όριο ολοκλήρωσης του τεχνικού ελέγχου, εφόσον απαιτηθεί περισσότερος χρόνος

Ο κ. Ζορμπάς ενημέρωσε την επιτροπή ότι η προθεσμία αυτή μεταφέρθηκε για τον Ιανουάριο.

Στο μεταξύ, ο Δήμος συνεχίζει τις εργασίες για τον έλεγχο και την αποτίμηση των παγίων και της περιουσίας της Υπηρεσίας Ύδρευσης, στο πλαίσιο της προετοιμασίας του φακέλου που απαιτείται για τη μεταφορά της δραστηριότητας στην ΕΥΔΑΠ.

Ο Γιάννης Ζορμπάς αναφέρθηκε επίσης σε συνάντηση που είχε την προηγούμενη Παρασκευή με τον διευθύνοντα σύμβουλο της ΕΥΔΑΠ, κ. Σαχίνη, και συνεργάτες του. Όπως είπε, η συνάντηση είχε αρχικά ενημερωτικό και αναγνωριστικό χαρακτήρα, ενώ συζητήθηκαν και τεχνικά ζητήματα που αφορούν τη διαδικασία και τους τρόπους με τους οποίους μπορεί να διευκολυνθεί.

Τα εναλλακτικά σενάρια σε περίπτωση νέας βλάβης

Στη συνάντηση με τη διοίκηση της ΕΥΔΑΠ συζητήθηκε, σύμφωνα με τον δήμαρχο, και το ενδεχόμενο εναλλακτικής λύσης υδροδότησης σε περίπτωση νέας βλάβης στον υποθαλάσσιο αγωγό.

Απαντώντας στην ερώτηση του κ. Γιάννη Σφήκα για το σχέδιο αντιμετώπισης ενός τέτοιου ενδεχομένου, ο κ. Ζορμπάς ανέφερε ότι παρουσίασε εναλλακτικά σενάρια, μεταξύ των οποίων και την κατασκευή ενός δεύτερου, παράλληλου αγωγού μικρότερης διαμέτρου.

Όπως εξήγησε, το ενδεχόμενο αυτό απασχολεί και την ίδια την ΕΥΔΑΠ, καθώς θα πρέπει να εξεταστεί μια εναλλακτική λύση σε συνεργασία με τον Δήμο. Πρόσθεσε ότι θα πρέπει να εξεταστεί και η δυνατότητα λειτουργίας με βαρύτητα, ανάλογα με τη διαστασιολόγηση του έργου.

Αντίθετα, για τη λύση της αφαλάτωσης, επικαλέστηκε το υψηλό οικονομικό κόστος, αλλά και το ενεργειακό και περιβαλλοντικό της αποτύπωμα. Μια τέτοια λύση ανέφερε δεν θα μπορούσε από μόνη της να καλύψει τις ημερήσιες ανάγκες της Αίγινας κατά τους μήνες Ιούλιο και Αύγουστο.

Τι προβλέπει ο νέος νόμος για την ΕΥΔΑΠ

Η διαδικασία μεταφοράς των υπηρεσιών ύδρευσης στην ΕΥΔΑΠ εντάσσεται στο πλαίσιο του Ν. 5325/2026, ο οποίος δημοσιεύθηκε στο ΦΕΚ Α΄ 122 της 31ης Ιουλίου 2026.

Ο νόμος επεκτείνει τη γεωγραφική αρμοδιότητα της ΕΥΔΑΠ στο σύνολο σχεδόν των δήμων της Περιφέρειας Αττικής, με συγκεκριμένες εξαιρέσεις στις οποίες δεν περιλαμβάνεται η Αίγινα.

Μεταξύ άλλων, προβλέπει προθεσμία τριών μηνών από την έναρξη ισχύος του για την αποστολή πλήρους φακέλου από τους παρόχους υπηρεσιών ύδατος προς την ΕΥΔΑΠ, προθεσμία εννέα μηνών για τη σύνταξη των εκθέσεων ελέγχου και αποτίμησης και έως δώδεκα μήνες για την ολοκλήρωση της διαδικασίας ειδικής διαδοχής.

Παράλληλα, το άρθρο 37 του νόμου προβλέπει τη δυνατότητα παράτασης των προθεσμιών εφαρμογής των σχετικών διατάξεων με απόφαση του υπουργού Περιβάλλοντος και Ενέργειας.

Μέχρι στιγμής, πάντως, δεν έχει γίνει γνωστό το ακριβές περιεχόμενο της παράτασης που αφορά την παράδοση του υποθαλάσσιου αγωγού, ενώ για τη μεταφορά της υπηρεσίας ύδρευσης στην ΕΥΔΑΠ αναμένεται να αποσαφηνιστεί και επίσημα η νέα προθεσμία που, σύμφωνα με την ενημέρωση του δημάρχου, μεταφέρθηκε για τον Ιανουάριο.

Συνεδρίαση Δημοτικής Επιτροπής 24ης Νοεμβρίου 2026. Στο επίκεντρο οι απευθείας αναθέσεις για λογιστικές υπηρεσίες και υπηρεσίες επικοινωνίας, δημοσίων σχέσεων και προβολής.

Συνεδρίαση Δημοτικής Επιτροπής 24ης Νοεμβρίου 2026. Στο επίκεντρο  της Δημοτικής Επιτροπής οι απευθείας αναθέσεις για λογιστικές και επικοινωνιακές υπηρεσίες.

Συνεδρίασε σήμερα το μεσημέρι η Δημοτική Επιτροπή του Δήμου Αίγινας. Τα θέματα της ημερήσιας διάταξης μπορείτε να τα δείτε εδώ. Στο video μπορείτε να δείτε όλα τα θέματα που συζητήθηκαν κατά τη διάρκεια της συνεδρίασης.

Σημαντικό μέρος της σημερινής συνεδρίασης της Δημοτικής Επιτροπής του Δήμου Αίγινας αφιερώθηκε στο ζήτημα των απευθείας αναθέσεων για την παροχή λογιστικών και επικοινωνιακών υπηρεσιών.

Οι ερωτήσεις για τις λογιστικές υπηρεσίες και τις αναμορφώσεις του προϋπολογισμού

Αρχικά, η κ. Σίλα Αλεξίου έθεσε ζητήματα σχετικά με την εικόνα που παρουσιάζουν οι αναμορφώσεις του προϋπολογισμού, επισημαίνοντας ότι τα στοιχεία που διαβιβάζονται στα μέλη της Δημοτικής Επιτροπής δεν επιτρέπουν πάντοτε να γίνει εύκολα αντιληπτό ποια ποσά μεταβάλλονται, ποιες πιστώσεις μειώνονται και ποια είναι η αρχική και η τελική πρόβλεψη κάθε κωδικού.
